ডিসেম্বরকে ঘিরে হিলি সীমান্তে কঠোর অবস্থানে বিজিবি বৈদেশিক মুদ্রার প্রবাহ বাড়াতে নতুন উৎসের সন্ধানে বাংলাদেশ ব্যাংক মেধাবী ছাত্রীকে সাইকেল দেবে সরকার, চালিয়ে দেখলেন প্রধানমন্ত্রী রাজধানী ও আশপাশের এলাকায় শীতের আমেজ, তাপমাত্রা ১৯.৫ ডিগ্রি এক দিনের ব্যবধানে দেশের বাজারে ফের কমলো সোনার দাম কেন্দ্রীয় ব্যাংকের রিজার্ভ চুরি মামলার প্রতিবেদন দাখিল ৩০ ডিসেম্বর সিলেটের অভিজাত হোটেল থেকে কক্সবাজারের সাবেক এমপি ছেলে-ভাইসহ আটক ৪ রাজধানীতে বাসের ধাক্কায় অটোচালক নিহত সাড়ে ৬ হাজার রোহিঙ্গাকে মিয়ানমারে ফেরত পাঠাচ্ছে মালয়েশিয়া শিক্ষার্থীদের ভিসা প্রক্রিয়া দ্রুত সম্পন্ন করতে কানাডার প্রতি আহ্বান: শামা ওবায়েদ
Advertise with us

রূপপুরের প্রথম ইউনিটে সফলভাবে নিয়ন্ত্রিত পরমাণু বিক্রিয়া শুরু

নিজস্ব প্রতিবেদক   |   রবিবার, ১১ অক্টোবর ২০২৬   |   প্রিন্ট   |   ৮৩ বার পঠিত   |   পড়ুন মিনিটে

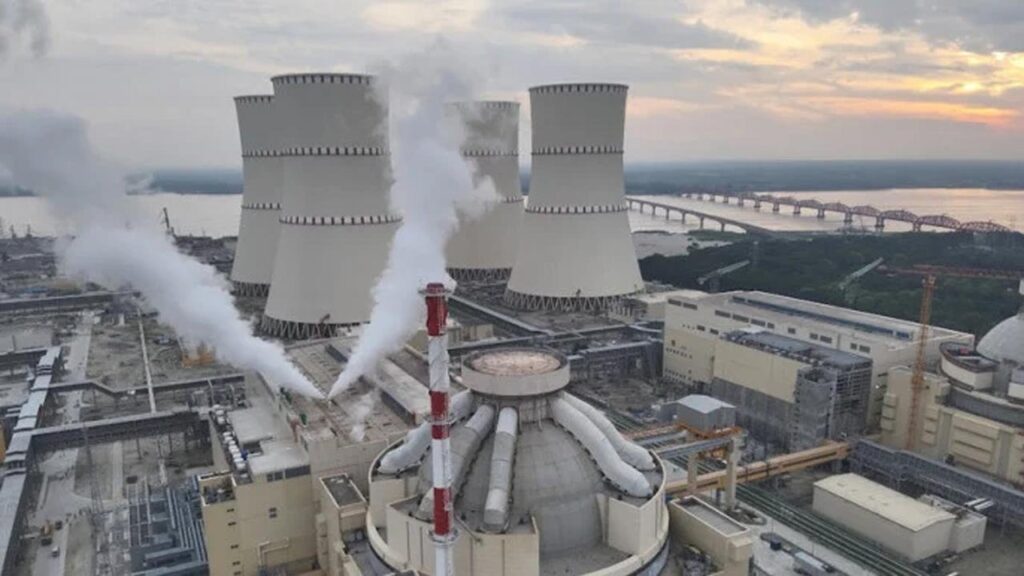

রূপপুরের প্রথম ইউনিটে সফলভাবে নিয়ন্ত্রিত পরমাণু বিক্রিয়া শুরু

পারমাণবিক বিদ্যুৎকেন্দ্র রূপপুরের প্রথম ইউনিটে সফলভাবে নিয়ন্ত্রিত পরমাণু বিক্রিয়া শুরু হয়েছে। এর মধ্য দিয়ে বিদ্যুৎ উৎপাদনের পথে আরও এক ধাপ এগিয়ে গেলো বাংলাদেশ।

বোববার পাবনার ঈশ্বরদীতে রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে প্রথমবারের মতো এই নিয়ন্ত্রিত পারমাণবিক চেইন বিক্রিয়া শুরু হয়। এ পর্যায়কে বলা হয় ‘ফার্স্ট ক্রিটিক্যালিটি’।

প্রকল্প পরিচালক ড. মো. কবীর হোসেন বিষয়টি সংবাদমাধ্যমকে জানিয়েছেন। তিনি জানান, বিকাল পৌনে ৪টায় বিক্রিয়া শুরু হয়েছে।

ফার্স্ট ক্রিটিক্যালিটি হলো এমন একটি অবস্থা, যখন চুল্লির ভেতরে পারমাণবিক বিক্রিয়া নিজে থেকেই নিয়ন্ত্রিতভাবে চলতে থাকে। তবে এর অর্থ এখনই বিদ্যুৎ উৎপাদন শুরু হয়েছে এমন নয়। এরপর আরও পরীক্ষা-নিরীক্ষা শেষে ধীরে ধীরে চুল্লির শক্তি বাড়ানো হবে।

গত ৮ অক্টোবর বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষ প্রথম ইউনিটে নিয়ন্ত্রিত পারমাণবিক বিক্রিয়া শুরুর চূড়ান্ত অনুমোদন দেয়। এর আগে ইউনিটটির স্বয়ংক্রিয় চাপ নিয়ন্ত্রণকারী নিরাপত্তা ভালভে কারিগরি সমস্যা দেখা দেওয়ায় এই ধাপের কাজ পিছিয়ে যায়। পরে রাশিয়ার বিশেষজ্ঞদের সহায়তায় সমস্যার সমাধান হয় এবং প্রয়োজনীয় নিরাপত্তা পরীক্ষাগুলো সফলভাবে সম্পন্ন হয়।

জাতীয় গ্রিডে বিদ্যুৎ দেওয়ার আগে আরও দুটি নিয়ন্ত্রক অনুমোদন লাগবে। ফার্স্ট ক্রিটিক্যালিটির পর চুল্লির কার্যক্রম পর্যবেক্ষণ, নিরাপত্তা পরীক্ষা এবং ধাপে ধাপে শক্তি বাড়ানোর কাজ চলবে।

প্রকল্প কর্মকর্তাদের হিসাবে, সব পরীক্ষা পরিকল্পনামতো এগোলে প্রথম ইউনিট থেকে প্রাথমিকভাবে প্রায় ৩০০ মেগাওয়াট বিদ্যুৎ পরীক্ষামূলকভাবে জাতীয় গ্রিডে দেওয়া হতে পারে।

চলতি বছরের নভেম্বরের শেষ নাগাদ রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে বিদ্যুৎ উৎপাদন শুরুর আশা করছে রাশিয়ার রাষ্ট্রীয় পারমাণবিক সংস্থা রোসাটম।

Facebook Comments Box
Advertise with us
Advertise with us
আরও
Advertise with us

আর্কাইভ ক্যালেন্ডার

ফলো করুন দেশবার্তা-এর খবর

সম্পাদক ও প্রকাশক
মো: সামসুদ্দীন চৌধুরী
সম্পাদকীয় কার্যালয়
